集团下属安徽东卓电力有限责任公司所承接的肇庆热电厂#1机组汽机本体、辅机、化学项目A修工作已经在如火如荼的进行了, 国电肇庆热电有限公司#1机组A修汽机岛(A标段)设备检修含汽机、电气、热控、化学标准项目140项,非标项目30项,重要项目1 项。#1机组2017年2月13日正式开工,计划工期63 天,控制工期45 天。
在2月8日前,本公司此次项目的主要负责人吴勇就已经提前达到,对A修工作进行相关准备与部署,在2月19日之前,所有人员基本到齐,共计120余人。
2月21日,#1机组汽轮机本体停盘车第1天,项目部顺利完成低压缸连通管、给水泵汽轮机上缸起吊、凝结水泵三大件起吊;小机给水泵、前置泵、电泵前置泵、循环水泵等全部解体完成。
#1机组2017年2月12日晚停机,在正式进入A修工作前,我们做了如下准备,确保机组达到停机条件后,检修工作有条不紊地进行。
1、安全教育
遵循电厂相关管理与规定,对所有进场人员进行三级培训与考试;工作负责人也经过技能考试、安全教训,负责人考试;
工作负责人培训考试
A修动员大会
作业安全交技术交底
2、资料准备
按照电厂的要求提供相应的资料与资质,例如:所有入厂人员的体检报告、意外伤害险单、量具的检测报告。
文件包的准备,根据电厂要求,所有检修文件包需要我方编写,所有文件包的格式根据电厂资料管理员、档案室以及监理单位的要编写。

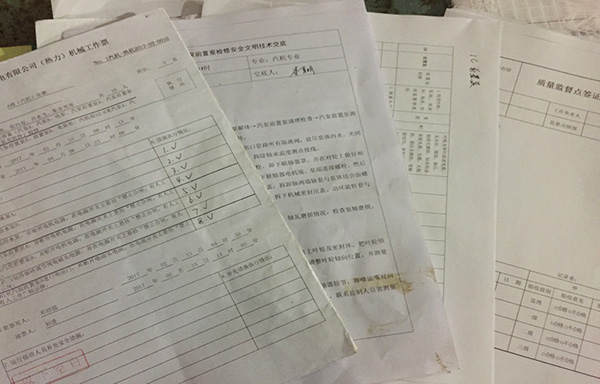

规范的文件包资料
汽机平台二牌三图(目标牌、危险源告知牌、网络图、定置摆放图、组织机构图 )
3、现场布置
为了营造良好的检修环境,根据业主要求与自身要求,我们对现场布置严格把关,力争此次A修文明施工这块成为一大亮点。

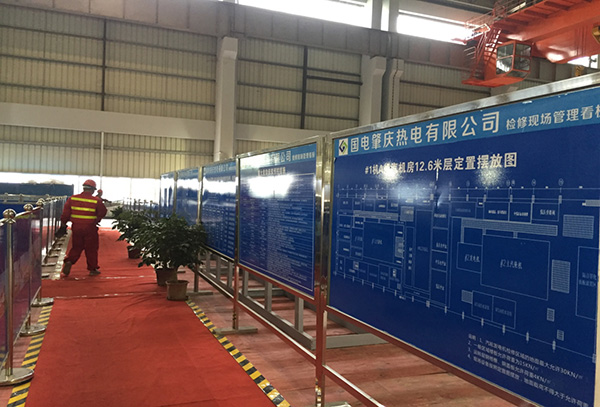

尤其是汽机房12.6米平台这块,向来是电厂检修文明施工的最重要的地点,根据业主提供的现场定置图,再结合实际情况,我们对汽机平台的布置严格把关。

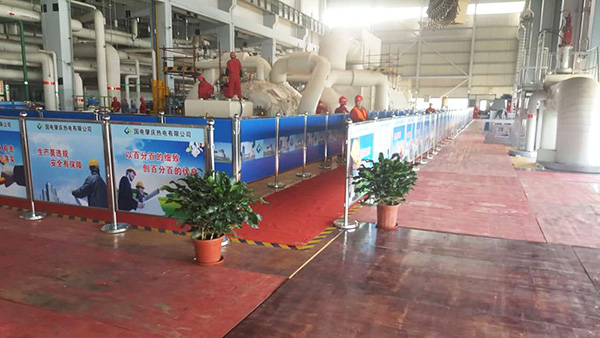

汽机平台布置

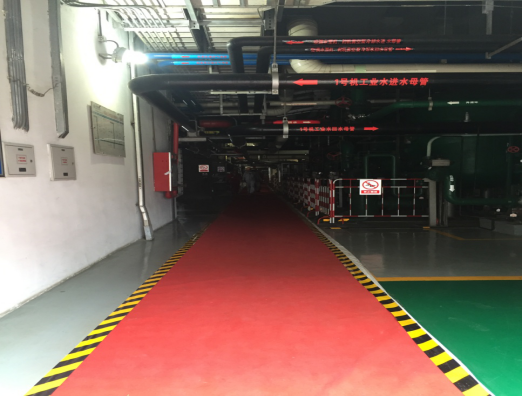

汽机零米通道铺垫
